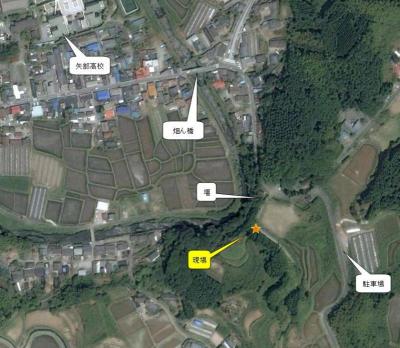

|

 |
●集合は現場近くの駐車場(王国会館下の路上)です。
  平生さんが遠いので、8時を集合時間とします。

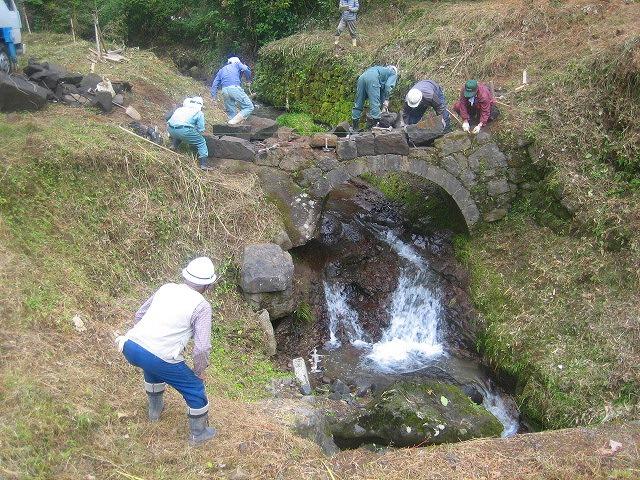

●今日、現場の対岸の杉の木を伐採されていました。

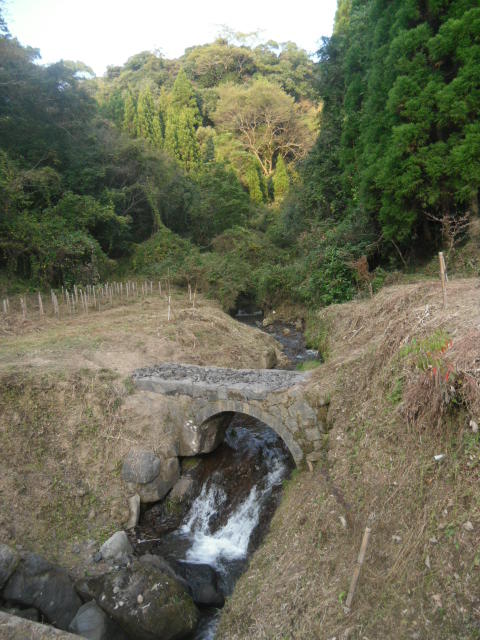

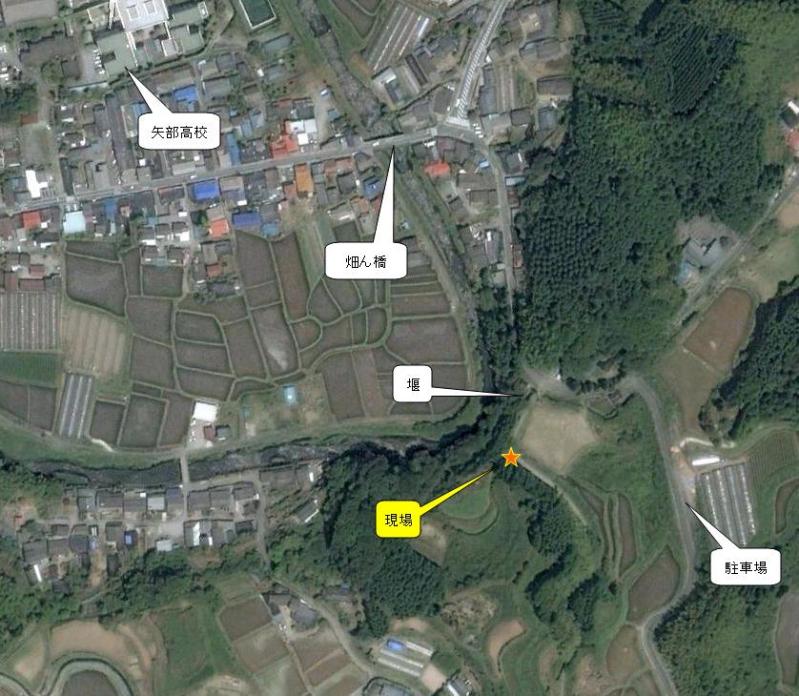

  架橋位置は、水路の左カーブが終わって、直線に
  なった所です。1.9mの幅員で、対岸の新設道路
  につなぐ、ということになります。

●水路の水について
  土曜日の放水は12時に1回だけだそうです。
  朝、堰から水を落としておき、11時に締めて、通潤橋の
  放水に支障の無いようにしなければなりません。
  午後は1時からまた、水を落として良いそうです。

●まわり道の告知について
  畑側からは現場が見えるので、看板があれば良い
  そうです。桐原側からは見えないので、少し丁寧な
  看板をお願いします、ということです。
  あの道は通潤地区土地改良区の水路の管理道路
  で、配水係の藤原さんが一日二回通るだけなので
  当日は迂回して管理するそうです。

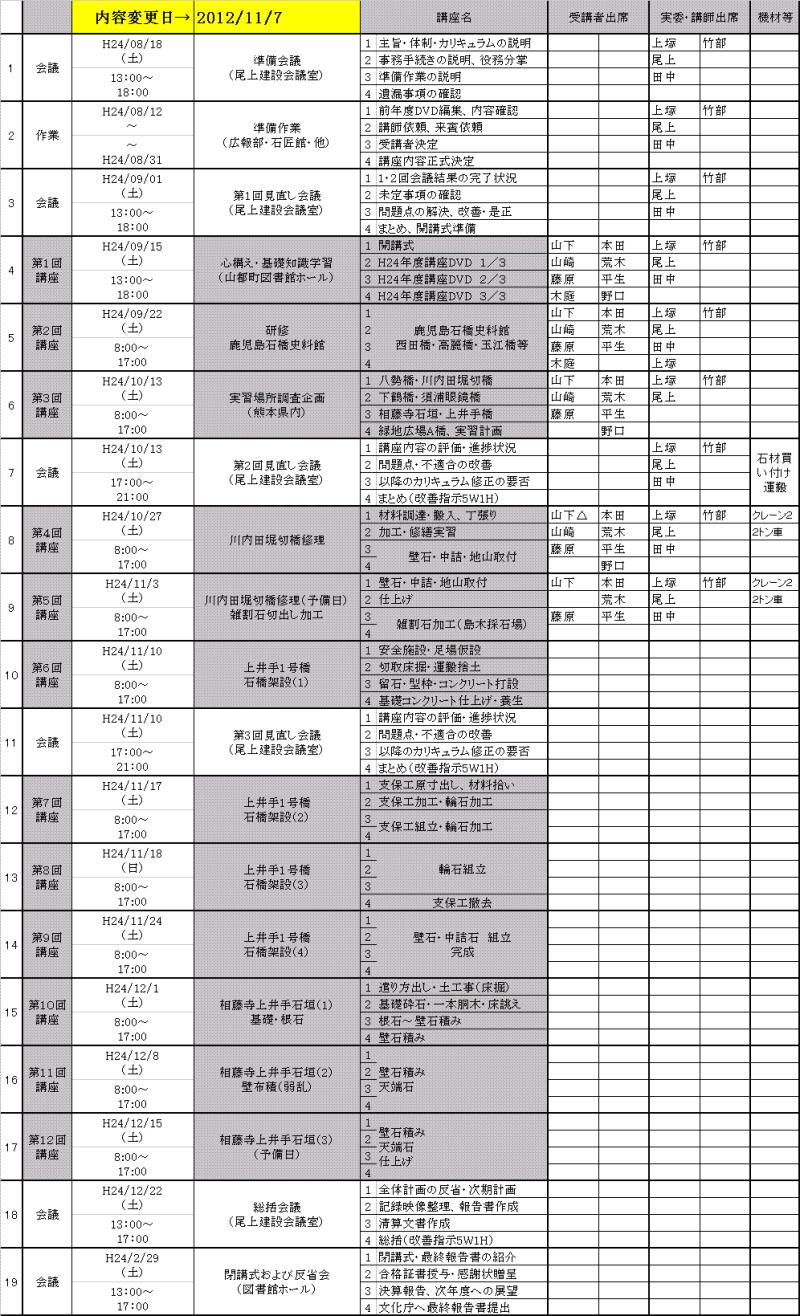

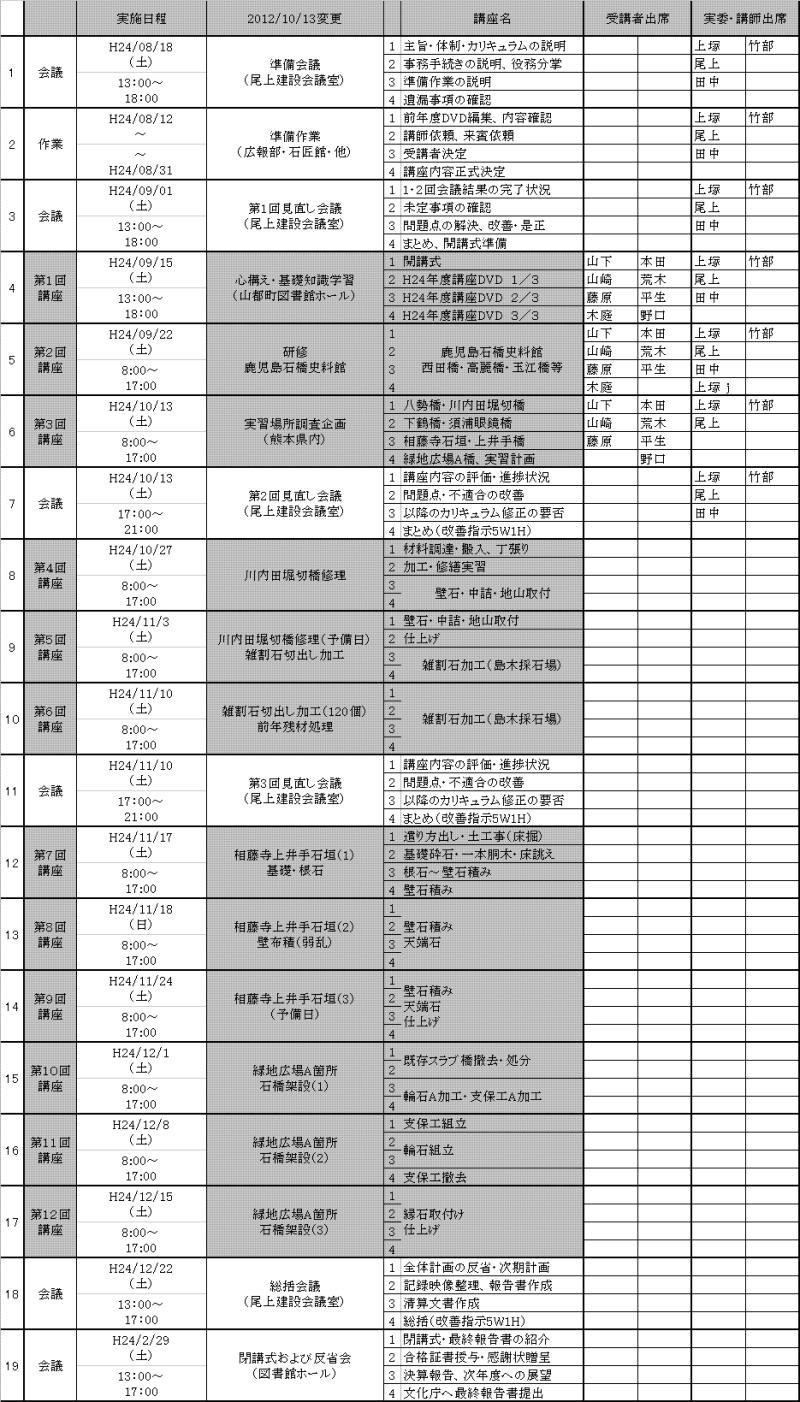

●10日の作業内容は、

1.まわり道の看板作りと設置(桐原と畑の入口に計2枚)
  (A3プリントを二枚、お願い板に貼るだけで良い?)
2.堰の水落とし(配水係さんに要連絡)

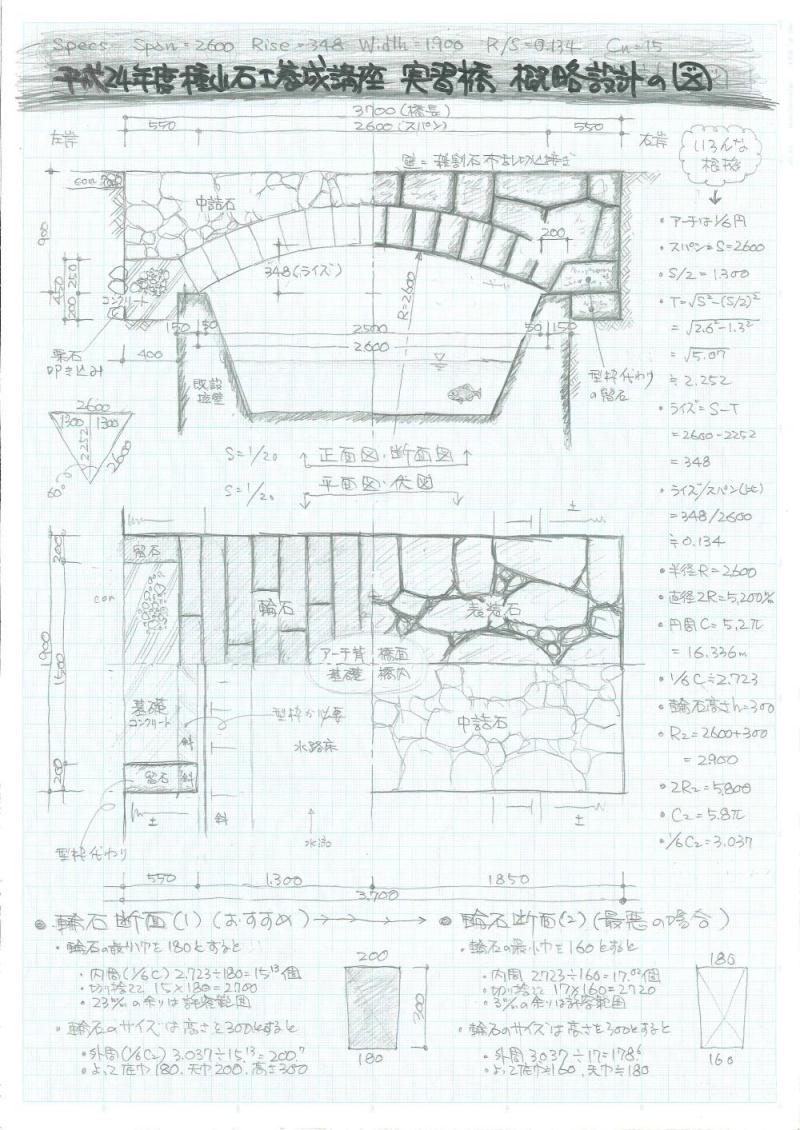

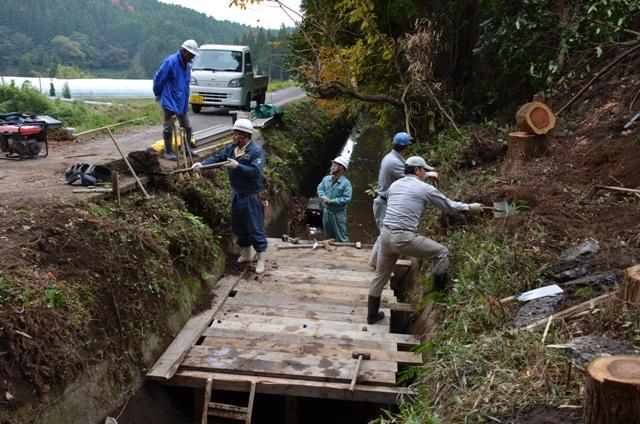

3.足場仮設(どうすべ~か計画未定です、乞うアイデア)

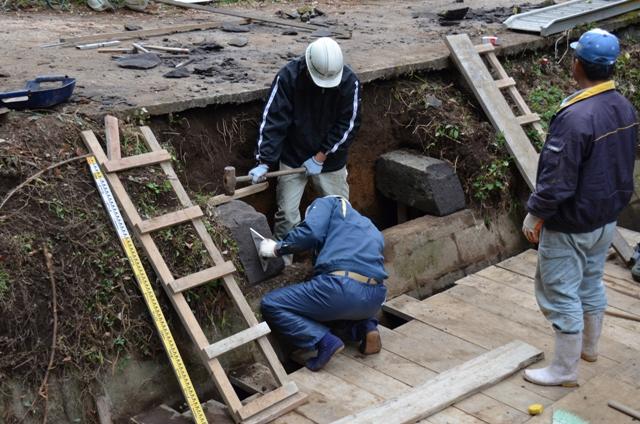

4.床掘、捨土、基礎転圧

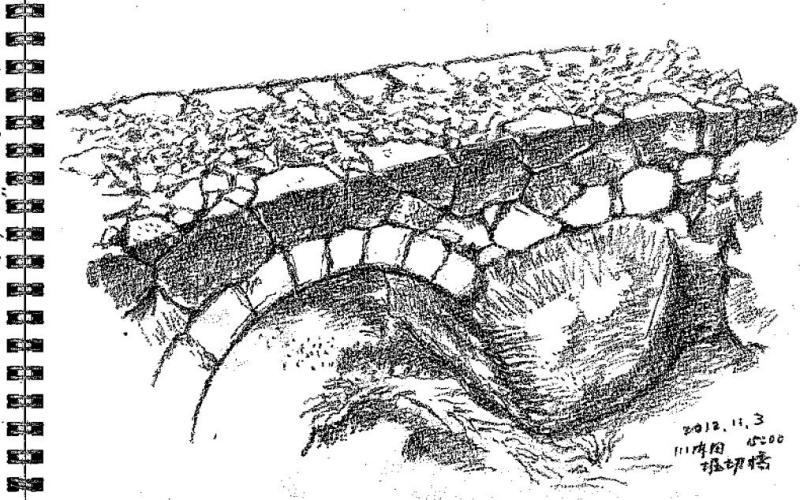

5.留め石加工(型枠代わり)、および型枠(60°)
6.基礎コンクリート打設、養生
  【ここまでは予定死守!!!】  余裕があれば
7.支保工用の原寸図描き(工場土間コンクリート上)

●記録保存について
  会計事務局の田中巳喜男氏が、登場します。

●準備物について
  今晩から明後日まで、少々余裕がありませんので、
  皆さんで少し考えておいていただけませんか?
  仮設のU字溝?鋼管?木材?足場板?大工道具
  スコップ・カマ・一輪車?その他いろいろ・・・

●余裕がある人は、この掲示板に貼った図面と現場
  を見て、段取を考えていただければ助かります。

  以上ですが、ご質問はこのBBSでお願いします。
https://www.ogami.co.jp/stonebridge/teacup/8214/1484/bbs
 |
  |
